2024年12月04日 欢迎来到四川省输变电工程公司官方网站

联系方式

四川省输变电工程公司
联系电话:0826—5222635
传    真:0826—5222635
邮    箱:
scbd1988@sina.com
QQ 群:433864938
网    址:www.scssbd.cn
公司地址:四川省岳池县九龙大街393号

四川省输变电工程公司(成都分公司)
联系电话:028-62528918
公司地址:四川省成都市锦江区新开街20号

详细信息

当前位置 : 首页 > 新闻中心 > 详细信息
江夏重点水利工程复工,确保安全度汛

点击:3086  添加时间:2020-03-30

转自江夏融媒

连日来,金口二泵站、金水河沿岸12座泵站更新改造项目等施工现场,又响起了机器的轰鸣声。当前,我区正有序地推进重点水利工程复产复工,赶在汛期来临之前抢抓工期,确保今年安全度汛。

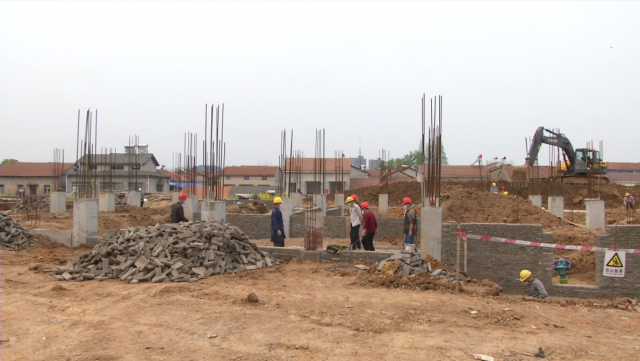

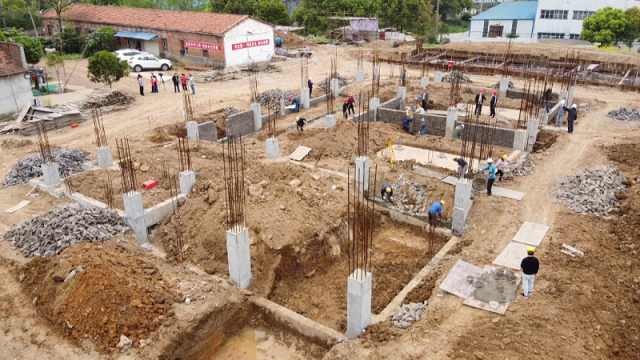

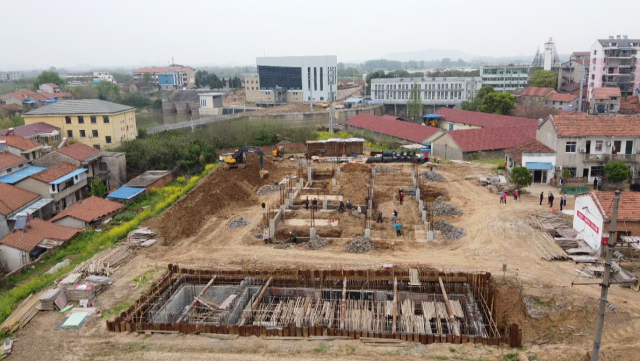

在金口二泵站110千伏专用输变电工程项目现场,工人们正在抓紧施工,他们于3月13日正式进场复工,目前正在进行防水、防腐、主变基础等工序的施工。项目建成后,可保障金口二泵站的正常运行。

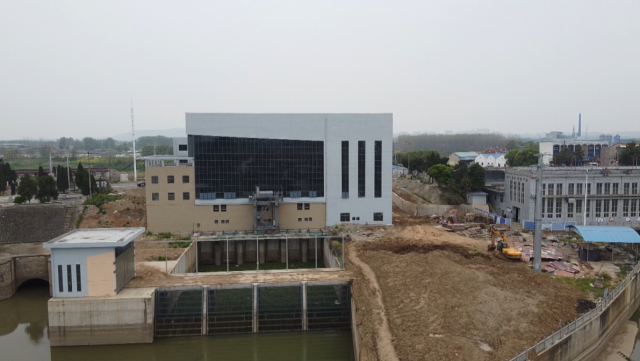

金口二站作为全省重点水利工程项目之一,排区覆盖鲁湖、斧头湖水系,项目建成后将与原金口电排站协同工作,完善和提升金水河流域的防洪排涝能力。而作为金口二站的配套110kV专用变电站工程,自去年11月开工建设以来,已经陆续完成变电站场平、地基处理、消防水池混凝土结构施工等,目前正在进行配电综合楼正负零以下砖砌筑、主变基础等施工。

“以前的老变电站是六百千伏安的,现在的电机是一万千伏安的,两个不配套,必须新建一个变电站,进行供电。”金口二泵站项目负责人饶才茂告诉记者,该工程原计划在4月30日汛期之前完工,受疫情影响,现在调整到了6月30日前完成任务。

由于承建该工程的四川省输变电工程公司距离我区较远,同时工期紧张。3月9日,区水务与湖泊局就向区疫情防控指挥部提出了复工申请,并积极组织外地务工者办理返汉申请表、健康证明等手续,3月13日,经过区疫情防控指挥部审批通过后大家陆续到达施工现场,正式复工。

金口二泵站110千伏专用输变电工程项目经理杨明表示,他们到达施工现场后,会第一时间向街道和社区提供施工人员的相关证明材料,每天进行早晚两次的体温测试,工人住宿也是两人一间,吃饭时分开就餐, 3天进行一次环境消杀。

为了加快推进施工进度,该工程也制定了详细的施工计划,将每个节点中所用到的人员、材料、机械等做个统计,并提前与各类工作人员进行对接,保障工程的顺利开展。

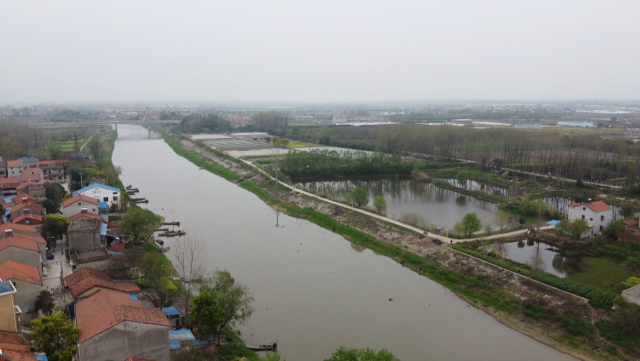

正在马不停蹄施工的还有金水河沿岸12座泵站更新改造工程和三门湖排涝系统综合治理工程。在项目施工现场,挖掘机轰鸣,渣土运输车辆来回穿梭,所有工序紧张而忙碌。

江夏区水务与湖泊局总工程师秦时军表示,虽然疫情耽误了最佳的施工期,但眼下他们在尽量抢时间,能做的尽量做,对一些受疫情影响进度比较迟缓的泵站,也都一一制定了应急预案,确保人民生命财产安全。

上一篇:四川施工队在武汉火线复工 加快防洪排涝设施建设
下一篇:四川省输变电工程公司:全力确保武汉市江夏区重点水利工程开工复产
[ 打印本页] [ 关闭窗口]
